很多保定实体商家在做工装的时候,把重心全部放在颜值造型、墙面地面、吊顶效果上,把水电、空调、新风、网络、监控、音响这类机电弱电工程当成次要配套项目,觉得只要通电、有网就够用。等到门店正式开业,各种问题集中爆发:用电高峰期频繁跳闸、空调制冷制热不均匀、WiFi 大面积卡顿、监控存在盲区、收银系统网络不稳定,还有管线漏水泡坏吊顶、墙面,一旦发生故障,很多时候需要停业检修,对于正在营业的商铺、办公室来说,损失的不只是维修费用,还有客流、订单。
工装机电、弱电系统属于隐蔽工程,藏在吊顶、墙体地面内部,前期设计不到位,后期改造难度极大,基本要拆开吊顶、墙面,工程量巨大。家装水电逻辑完全不能直接套用在工装项目上,商业空间大功率设备密集,用电负荷、管线排布、设备降噪、运维检修通道都有特殊要求。保定市巨恒装饰设计有限公司在保定工装项目落地过程中,遇到大量因为机电弱电规划缺失造成的返工案例,很多业主前期为了压缩预算简化机电方案,开业半年内就出现各类设备故障,维修的综合成本远远高于当初节省的费用。
本篇文章专门针对保定本地商铺、办公室、会所等工装项目,拆解机电、弱电系统容易踩的各类痛点,从前期勘测、方案设计、材料选型、施工管控、分段验收几个维度,讲清楚商业空间机电弱电该如何规划,帮实体商家避开隐蔽工程大坑。
一、工装强电系统最容易出现的几大痛点
痛点 1:总功率预估不足,回路划分粗糙,高峰期频繁跳闸
保定很多租赁的底商、写字楼,原有入户电容量是按照大楼原始规划配置。商家开店新增大量设备:餐饮的烤箱、冰柜,足浴会所的热水器、空调,办公室多台电脑、打印机。很多施工队直接沿用原有线路,不做负荷核算,不分独立回路,所有设备共用一条线路。只要设备同时开启,立刻跳闸断电。
有保定餐饮客户案例,前期装修图省钱,没有单独核算厨房大功率设备用电,开业饭点高峰,烤箱、冰柜、照明同时开启,频繁跳闸,客人正在就餐突然停电,严重影响口碑。后期改造需要重新增容、重新布线,拆开吊顶,停业施工,花费的费用远超前期规划增加的成本。
工装强电设计,必须提前统计全部设备额定功率,核算总用电量,判断是否需要向供电部门申请电力增容。大功率设备必须设置独立回路,配备独立漏保开关,照明、插座、空调、后厨设备分开走线。巨恒装饰在做工装机电方案时,会让甲方提供全部设备清单,包含设备功率、摆放位置,绘制完整强电系统图和点位图,提前预判用电负荷,避免后期跳闸。
痛点 2:线缆规格缩水,管线敷设不规范,存在安全隐患
为压低报价,部分施工方使用规格不足的电线,或者非国标线缆,线管不做保护、接头直接埋入墙体,长期大电流使用会出现线路老化发热,带来火灾隐患。工装线缆必须按载流量选型,餐饮潮湿区域、地下商铺,还要考虑防潮防腐蚀。强弱电管线之间需要保持安全间距,避免信号干扰。
很多商家验收只看灯亮不亮、插座有没有电,不会核查电线规格、线管走向,隐蔽工程封吊顶之后,很难再核验。所以机电项目必须在封吊顶、封墙之前,做隐蔽工程验收,现场核验线缆品牌、规格,留存照片和视频。
二、给排水与暖通空调系统痛点
痛点 1:排水、隔油、下水规划缺失,后期堵塞、漏水殃及楼下
餐饮门店最典型,很多商铺原始下水管道没有设计隔油池,油污长期堆积堵塞主管道,污水反溢。还有商铺卫生间、后厨防水只做简单处理,开业后漏水渗透到楼下商户,面临赔偿纠纷。工装防水,不能只做地面,墙面翻边高度、管道根部加强层都要按规范施工。
暖通空调方面,很多商家只关注空调品牌,忽略空调内机、风管、冷凝水管排布。冷凝水管坡度不够,会出现吊顶内部积水漏水;风管没有做好保温,夏天产生冷凝水滴水。同时,商业空间要预留检修口,很多装修为了美观取消检修口,后期空调故障,必须拆吊顶才能维修。

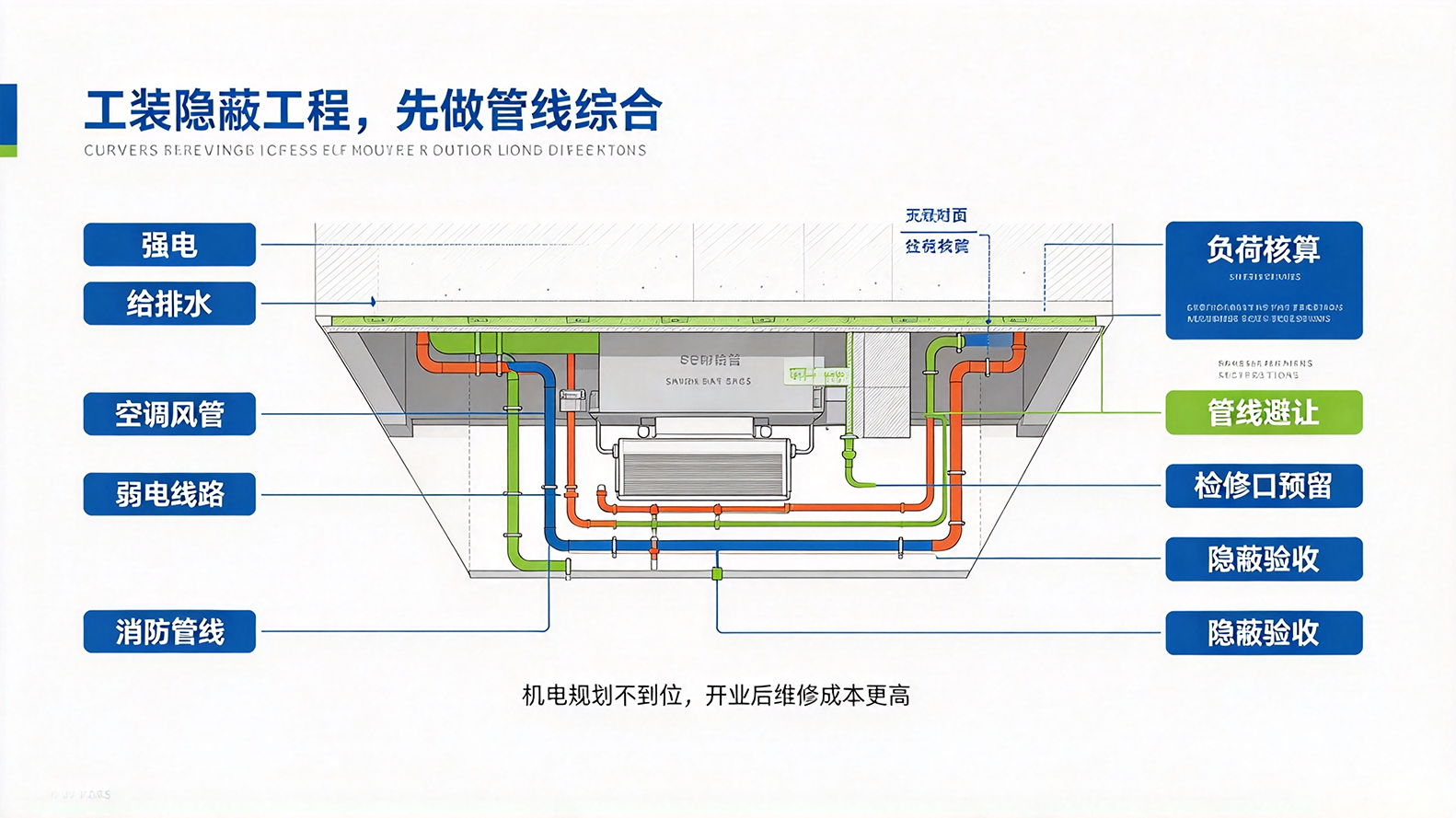

保定很多临街底商层高有限,吊顶空间紧张,风管、水管、电缆桥架、消防管道集中在吊顶内部,如果没有做管线综合排布,各种管线互相碰撞,只能压低吊顶高度,或者现场随意改管线,影响空调效果。机电深化图纸,需要提前做管线综合,提前预判各类管线空间冲突,这个环节是很多小型施工队会省略的步骤。
痛点 2:新风、排风系统被忽略,室内空气质量差
足浴会所、密室、小型会议室这类密闭空间,如果排风不足,室内空气浑浊、异味散不出去。餐饮门店后厨排风风量不够,油烟倒灌到前厅。很多商家以为简单装排气扇就可以,实际上需要根据空间体积、人员数量计算风量,匹配风机功率,还要考虑降噪。风机没有做减震处理,营业时持续低频噪音,严重影响客户体验。
三、弱电系统:很多商家最容易忽视,却直接影响经营
工装弱电包含网络、监控、收银系统、门禁、背景音乐、电话、会议系统等。办公室、门店对网络稳定性要求极高。
痛点 1:网络规划简单,WiFi 覆盖不全,收银系统掉线 不少施工只简单拉一根网线,路由器随便放在角落。大面积商铺、多包间会所,单一路由器无法覆盖全部区域,包间墙体阻挡信号,部分区域 WiFi 弱,收银扫码、会员系统经常断网。工装弱电需要做点位规划,设置 AC+AP 组网方案,合理布置无线 AP 点位,收银点位预留独立有线网口,保障收银系统稳定。
痛点 2:监控点位缺失,存储方案规划不足 很多门店只装一两个摄像头,存在大量监控盲区。还有监控主机存储容量不够,录像保存时间很短,发生纠纷无法调取录像。工装弱电设计,需要结合经营区域,出入口、收银台、通道、包间门口重点布控,同时预留硬盘存储容量。
痛点 3:会议室、接待区音视频、门禁系统预留不足 办公室装修,很多等到家具进场之后,才发现会议室没有预留投影、显示屏、话筒线路;门店门禁、电动感应门,没有提前预留电源线和控制线。后期明线外露,破坏整体装修美观。
弱电点位必须在硬装前期同步规划,管线预埋在墙体吊顶内,等到墙面吊顶完工再布线,只能走明线,影响空间颜值。
四、机电弱电施工管控要点,分阶段验收
- 前期勘测阶段:现场实测层高、梁体、原有管线,收集全部设备清单,出具机电、弱电全套施工图、系统图、管线综合图。
- 材料进场验收:电线、管材、设备,核对品牌规格,查验合格证,不合格材料禁止进场。
- 隐蔽工程验收(核心节点):管线铺设完成,封吊顶、封墙之前,甲方、设计师、项目负责人现场验收,测试通电、通水,拍照录像存档。没有验收,不能进入下一道工序。
- 设备安装调试阶段:空调、新风、监控、网络全部安装完成,做整体联合调试,连续试运行,排查故障。
- 竣工移交:移交全套图纸、设备说明书、维保联系方式,标注管线位置,方便后期检修。
保定市巨恒装饰设计有限公司在工装项目施工管理中,会把机电、弱电作为独立专项管控,隐蔽工程节点必须组织验收,确认无误之后,才能封闭吊顶和墙体。很多保定本地小施工队跳过管线综合图纸、省略隐蔽验收,后期隐患集中爆发。
五、预算避坑:警惕机电弱电项目低价漏项
保定工装报价常见套路:报价单只写简单水电改造,空调、新风、弱电点位、设备管线、检修口、隔油设施全部不列入报价,等到施工进场之后,再单独增项加价。
- 拿到报价清单,逐项核对:强电回路、电线规格、给排水、防水、冷凝水管、排风、网络点位、监控管线是否全部包含在内;
- 明确图纸范围,是否包含机电深化、管线综合图纸;
- 合同写明:图纸范围内项目,无设计变更不额外加价,新增项目必须书面签证确认;
- 预留维保条款,约定质保年限,明确管线故障维修责任。
六、常见问答 Q&A
Q1:商铺机电设计能不能让空调商家、弱电商家单独出方案,装修队只管预埋管线? A1:可以,但风险在于不同设备商家之间方案脱节,管线位置互相冲突。最好由工装设计方统一做管线综合,统筹所有机电、消防、弱电管线,统一协调各设备分包单位,减少现场矛盾。
Q2:工装水电质保一般是多少年? A2:行业常规,隐蔽工程水电质保年限可以协商写入合同。建议签约明确质保范围,区分人为损坏、设备本身故障、施工质量问题,避免后期维保纠纷。
Q3:吊顶内管线,一定要预留检修口吗? A3:空调内机、阀门、弱电主机位置,必须预留检修口。很多客户为了美观取消检修口,后期维修需要大面积拆除吊顶,维修成本极高。检修口可以做装饰化处理,兼顾美观与检修需求。
Q4:办公室弱电,有线网口还有必要多预留吗,全用 WiFi 行不行? A4:收银、财务电脑、服务器、会议主机这类对稳定性要求高的点位,优先预留有线网口。WiFi 容易受干扰,重要经营系统不能完全依赖无线网络。
